Avanzan trabajos de reconexión en subestación eléctrica del Metro en CDMX

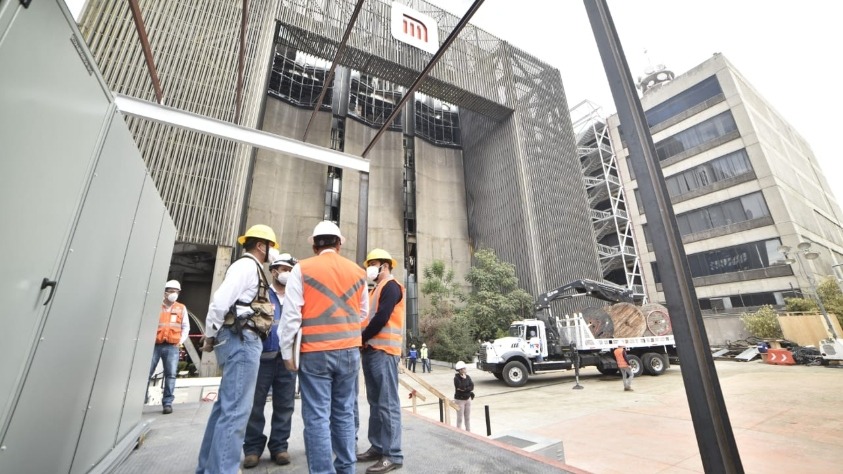

La entrada con sistemas de seguridad y control para cada línea lleva 70 por ciento
Foto: Presidencia

El Sistema de Transporte Colectivo Metro reportó un avance de 100 por ciento en la revisión del funcionamiento de los transformadores 2, 3 y 4 que se encuentran en el edificio siniestrado.

Asimismo se ejecutó la instalación de un puesto central de control de energía emergente fuera del edificio y la rehabilitación de la conexión de los transformadores hacia el puesto central de control, en conjunto con la Comisión Federal de Electricidad (CFE).



Foto: Presidencia



En tanto la remoción de escombros y limpieza se ha realizado de manera simultánea a los otros trabajos y según nos han permitido los peritajes, dijo el organismo.

Por otro lado la entrada en operación con sistemas de seguridad y control para cada línea lleva un avance de 70 por ciento. Está en proceso la verificación de los sistemas de control y pilotaje automático.

En lo que se refiere al Puesto de Control de Energía Emergente continúa el montaje de la infraestructura de la caseta para el Centro de Control de Energía Emergente, trabajos que realizan ingenieras e ingenieros del Metro y CFE y llevan un avance de 70 por ciento.



Foto: Presidencia



El organismo indicó que inicio con la verificación de secuencia de fases en los circuitos de baja tensión en los puntos de entrada de la Línea 1.

En esta línea también continúan en proceso las pruebas de funcionalidad de energización de alumbrado y fuerza para la Línea1.

Edición: Elsa Torres


Lo más reciente

ONU advierte que el calor extremo pone en riesgo los embarazos y los partos

El Pacífico sur es una de las regiones más vulnerables del mundo al calentamiento global

Afp

ONU advierte que el calor extremo pone en riesgo los embarazos y los partos

Inscripciones a Jóvenes Construyendo el Futuro se reanudarán en enero de 2027: Sheinbaum

El apoyo mensual es de 9 mil 582 pesos, además de seguro médico del IMSS

La Jornada

Inscripciones a Jóvenes Construyendo el Futuro se reanudarán en enero de 2027: Sheinbaum

El mundo después de la cumbre de la ONU y la OEA

Visión Intercultural

Francisco J. Rosado May

El mundo después de la cumbre de la ONU y la OEA

Estudio de pendientes prehispánicos contribuirá al conocimiento del comercio en el sureste de México

Las piezas son resguardadas por el INAH en el Laboratorio de Zooarqueología de Chetumal

La Jornada Maya

Estudio de pendientes prehispánicos contribuirá al conocimiento del comercio en el sureste de México
